У 2026 році на дорогах державного значення Житомирської області тривають роботи з будівництва, реконструкції та поточного ремонту. Зокрема, роботи розпочали на шести об'єктах будівництва та реконструкції, ще на чотирьох триває поточний ремонт. Капітального ремонту доріг у 2026 році Служба не проводить.
Про це у відповідь на інформаційний запит Суспільного повідомила Служба відновлення та розвитку інфраструктури у Житомирській області.
Об'єкти реконструкції та будівництва, на яких у 2026 році розпочаті та тривають роботи
Всього у 2026 році розпочали роботи на шести об'єктах реконструкції та будівництва. З них п'ять об'єктів будівництва та реконструкції в області поділені між двома підрядниками: турецькою компанією Onur Taahhut (та її українською філією ТОВ «Онур Констракшн Інтернешнл»). Міст будує ТОВ «Мостобуд». Загальна вартість цих проєктів перевищує 3,1 мільярда гривень.
Реконструкція автомобільної дороги М-06 Київ — Чоп (на Будапешт через Львів, Мукачеве, Ужгород) на ділянці км 129,6 — км 151,73, Житомирська область
І черга (мостові переходи): Підрядник ONUR TAAHHUT TASIMACILIK İNSAAT TİCARET VE SANAYİ ANONİM SİRKETİ (ONUR). Вартість договору — 315,37 мільйона (у 2026 році виділено 315,4 мільйона, виплачено 8,6 мільйона). Наразі на км 144+515: виконано бетонування підферменників, проводиться ін'єктування тріщин шафових стінок та монтаж балок прогонової будови.
Роботи на пішохідному мосту на км 143+627 не відновлено у зв'язку з необхідністю проведення обстеження конструктивних елементів існуючого металевого мосту, зокрема пандусу, який проєктом передбачено зберегти. Обстеження необхідне в рамках науково-технічного супроводу для визначення технічного стану та якісних характеристик існуючих металоконструкцій, а також характеру і ступеня їх ураження внаслідок впливу атмосферних опадів, з подальшим отриманням відповідного технічного висновку.
Дата початку робіт: 20.04.2026.
Прогнозований строк завершення: 31.12.2026.
ІІ черга: Підрядник ONUR. Вартість договору — 548,27 мільйона (у 2026 році передбачено 239,9 мільйона, сплачено 0).
Роботи наразі не здійснюються у зв'язку із розробкою робочих креслень автором проекту.
Дата початку робіт: 27.05.2026.
Прогнозований строк завершення: 30.09.2027.
ІІІ черга (основна траса): Підрядник ONUR. Вартість договору — 1,428 мільярда (у 2026 році виділено 565 мільйонів, сплачено підряднику 98,2 мільйона). На ділянці демонтували 13 кілометрів цементобетонного покриття та тривають роботи з влаштування основи ЩПС-5 на ділянці протяжністю 6,7 кілометра, влаштування шару основи покриття з бетонної суміші В7,5; продовжуються роботи з демонтажу та влаштування шарів дорожнього одягу. 07 вересня 2026 року було розпочато влаштування верхнього шару цементобетонного покриття (цементобетон В35 з тонкошаровим покриттям).
Дата початку робіт: 08.06.2026.
Прогнозований строк завершення: 31.12.2027.
Реконструкція автомобільної дороги загального користування державного значення Н-03 Житомир — Чернівці , Житомирська область
Ділянка км 52+250 – км 58+000: Підрядник ТОВ «Онур Констракшн Інтернешнл». Вартість договору — 531,32 мільйона (у 2026 році виділено 400 мільйонів, сплачено 102,1 мільйона).виконано 30 % робіт зі спорудження армогрунтової підпірної стінки; влаштовано 1,4 км нижнього шару та 2,6 км верхнього шару покриття з ЩМА-20; виконано топографо-геодезичну зйомку траси та лабораторні випробування матеріалів; виконуються роботи з водовідведення.
Дата початку робіт: 16.03.2026.
Прогнозований строк завершення: 30.06.2027.
Ділянка км 58+000 – км 62+250: Підрядник ТОВ «Онур Констракшн Інтернешнл». Вартість договору — 273,3 мільйона (у 2026 році передбачено 222,6 мільйона, сплачено 40,5 мільйона). Наразі частково виконано ліквідацію деформацій раніше влаштованого нижнього шару покриття; проводиться забивання металевого шпунтового огородження для будівництва мосту через р. Ібр.
Дата початку робіт: 23.04.2026.
Прогнозований строк завершення: 31.05.2027.
Шляхопровід через залізницю біля Чуднова (км 57+058):
Підрядник ТОВ «Мостобуд». Вартість договору — 27,41 мільйона (у 2026 році передбачено 27,41 мільйона, видано аванс 5,7 мільйона, за виконані роботи сплачено 0 гривень). Будівельна готовність мосту становить 78%, виконано повний комплекс робіт зі зведення мостової споруди, але роботи тимчасово призупинено через відсутність підходів до споруди, які передбачені проєктною документацією суміжної ділянки км 52+250 — км 58+000. У зв'язку з цим наразі неможливо завершити роботи з влаштування тротуарних консолей, перехідних плит та деформаційних швів.
Дата початку робіт: 05.01.2026.
Прогнозований строк завершення: 01.02.2027.
Об'єкти поточного ремонту

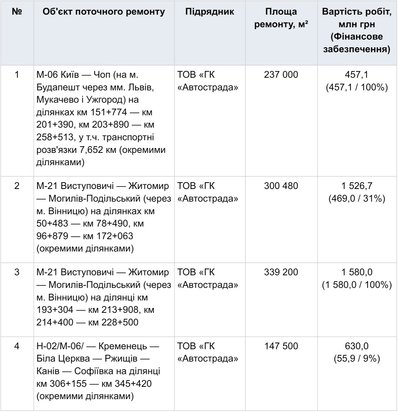

У 2026 році Службою реалізуються об'єкти поточного ремонту автомобільних доріг. Ремонтуватимуть 4 об'єкти загальною площею ремонту близько 1,024 мільйона квадратних метрів. На ремонти передбачене загальне фінансове забезпечення у розмірі 2,562 мільярда гривень. У Службі відновлення повідомили що по цим об'єктам підрядникам наразі ще не платили.

Станом на дату підготовки відповіді середня будівельна готовність за об'єктами поточного ремонту становить 79,5%. Основним проблемним питанням є неритмічне та невчасне фінансування, що впливає на своєчасність розрахунків з підрядниками, закупівлю матеріалів та строки виконання робіт.
У Службі відновлення повідомили, що до кінця 2026 року планують провести ще один ремонт. Так, 21 вересня 2026 року уклали договір по закупівлі на «Поточний середній ремонт автомобільної дороги загального користування державного значення М-06 Київ — Чоп (на м. Будапешт через мм. Львів, Мукачево і Ужгород) на ділянці км 68+340 — км 129+600 (окремими ділянками), Житомирська область».
Договір на суму понад 274,6 мільйона гривень уклали з ТОВ «Група компаній "Автострада"».
Фінансування ремонту передбачене постановою КМУ від 15.05.2026 № 650 «Про затвердження Порядку використання коштів, передбачених у державному бюджеті за бюджетною програмою «Реалізація публічних інвестиційних проектів Міністерства розвитку громад та територій України».

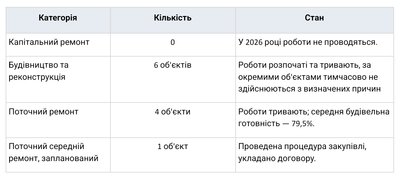

Стан реалізації

Фінансування
Джерело фінансування об'єктів будівництва та реконструкції, поточного середнього ремонту — Постанова КМУ від 15.05.2026 № 650 «Про затвердження Порядку використання коштів, передбачених у державному бюджеті за бюджетною програмою «Реалізація публічних інвестиційних проектів Міністерства розвитку громад та територій України»:
• об'єкти «Реконструкція автомобільної дороги загального користування державного значення М-06 Київ — Чоп (на Будапешт через Львів, Мукачеве, Ужгород) на ділянці км 129,6 — км 151,73» І-ІІІ черг в сукупності — 1 мільярд 190 мільйонів гривень;
• об'єкти «Будівництво шляхопроводу через залізницю поблизу м. Чуднів на км 57+058 автомобільної дороги загального користування державного значення Н-03 Житомир — Чернівці з реконструкцією ділянок км 52+250 — км 58+000 (підходи до шляхопроводу) та км 58+000 — км 62+200» в сукупності — 650 мільйонів гривень;
• об'єкт «Поточний середній ремонт автомобільної дороги загального користування державного значення М-06 Київ — Чоп (на м. Будапешт через мм. Львів, Мукачево і Ужгород) на ділянці км 68+340 — км 129+600 (окремими ділянками), Житомирська область» — 9,8 мільйона гривень.
Джерело фінансування поточних ремонтів — Розпорядження КМУ від 21 серпня 2026 р. № 835-р «Про виділення коштів з резервного фонду державного бюджету»:
• «Поточний ремонт автомобільної дороги загального користування державного значення М-06 Київ — Чоп (на Будапешт через мм. Львів, Мукачево і Ужгород) на ділянках км 151+774 — км 201+390, км 203+890 — км 258+513, у т. ч. транспортні розв'язки 7,652 км (окремими ділянками), Житомирська область» — 457,1 мільйона гривень;
• «Поточний ремонт автомобільної дороги загального користування державного значення М-21 Виступовичі — Житомир — Могилів-Подільський (через Вінницю) на ділянках км 50+483 — км 78+490, км 96+879 — км 172+063 (окремими ділянками), Житомирська область» — 469 мільйонів гривень;
• «Поточний ремонт автомобільної дороги загального користування державного значення М-21 Виступовичі — Житомир — Могилів-Подільський (через Вінницю) на ділянці км 193+304 — км 213+908, км 214+400 — км 228+500, Житомирська область» — 1,58 мільярда гривень;
• «Поточний ремонт автомобільної дороги загального користування державного значення Н-02 /М-06/ Кременець — Біла Церква — Ржищів — Канів — Софіївка на ділянці км 306+155 — км 345+420 (окремими ділянками), Житомирська область» — 55,9 мільйона гривень.
Найбільші суми заплановані на дороги М-06 Київ — Чоп та М-21 Виступовичі — Житомир — Могилів-Подільський.
