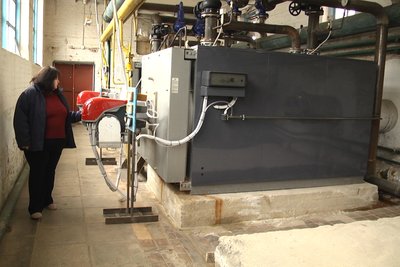

У Житомирській громаді завершують підготовку комунальної тепломережі до експлуатації в осінньо-зимовий період. Упродовж весни та літа замінили більшість зношених тепломагістралей, перевірили обладнання у котельнях та сформували запаси ресурсів. Водночас через брак кадрів на підприємстві обсяги робіт, зокрема, із ремонту трубопроводів у порівнянні із довоєнним часом скоротили утричі.
Про це Суспільному розповів керівник КП "Житомиртеплокомуненерго" Дмитро Рогожин.
За його словами, працівники підприємства виконали майже всі заплановані з початку року оперативні завдання з підготовки міської тепломережі до зими і наразі не відступають від затвердженого графіка.
"Станом на 5 вересня 2025 року ми паспортизували всі котельні міста, протестували та оглянули на справність наявне технологічне обладнання. Провели акредитацію пристроїв обліку ресурсів. Також завершуємо розпочаті на початку сезону капітальні ремонти основних та допоміжних тепломагістралей. Роботи ще тривають, проте це де-факто не має позначитися на старті опалювального сезону у зазначений термін", — сказав Дмитро Рогожин.

За інформацією керівника комунального підприємства, із більш масштабних робіт на сьогодні залишилися незавершеними ремонти на трьох теплотрасах міста — по провулку Чехова та по вулицях Шевченка і Лесі Українки. Наразі там щодня працюють робочі бригади.
"У місті сьогодні, на жаль, ще є декілька "розкопок", де тривають підземні роботи. Раніше ми не змогли їх завершити, бо погода не сприяла: спочатку затяжна весна, потім дощі, зливи. Зараз працюємо максимально ефективно і вже виходимо на фінішну пряму. Сподіваюся, до настання холодів завершимо "розкопки" та заасфальтуємо проїзні частини доріг і тротуари. А все інше — огляди та паспортизація житлових будинків, об'єктів соціальної інфраструктури тощо — рухається за планом", — розповів керівник КП "Житомиртеплокомуненерго".


Дмитро Рогожин також сказав, що у довоєнний час — до 2022 року — комунальне підприємство у міжсезонний період виконувало значно більші обсяги робіт. Каже, тоді міську тепломережу обслуговували 8 комплексних бригад і за весну-літо щороку ремонтували (замінювали вставки, засувки, зношені фрагменти труб тощо) на 10 кілометрах трубопроводів. Зараз за цей самий час — лише на 3 кілометрах.
"На жаль, так. Дається взнаки брак ресурсу та кадрів. Сьогодні на підприємстві у нас працює 5 ланок. Це навіть не бригад, а ланок. Дві ланки займаються ремонтом котлового обладнання, а три ланки ремонтують мережі. Нам дуже не вистачає робочих рук. Плюс середній вік наших працівників сьогодні становить 63,5 років", — розповів керівник "Житомиртеплокомуненерго".
Дмитро Рогожин також сказав, що найближчим часом у місті запланували засідання оперативного штабу з підготовки до нового опалювального сезону. З його слів, він сподівається, що до того часу основні ремонти на тепломережах міста підприємство виконає у повному обсязі, залишаться тільки незначні поточні роботи.
Раніше Суспільне розповідало, що станом на 1 вересня у Житомирі суди розглядають 325 справ боржників за спожите теплопостачання. Загальна заборгованість перед підприємством КП "Житомиртеплокомуненерго" складає майже 300 мільйонів гривень. Через це в місті ймовірний невчасний початок опалювального сезону та перебої з подачею тепла.
